近日,浙江云计算数据中心项目在杭钢集团半山基地开工,这标志着省级数字新基建重大标志性项目建设驶入“快车道”。项目建成后将实现对杭钢半山基地存量资源的整合和升级,为全国城市钢厂转型升级提供浙江经验。
市大城北办按区块划片,组成由党员干部领衔的项目推进组,每个组由一名党员干部领衔,年轻干部和专业干部共同组成,采用“党员+年轻干部+项目”的模式,紧跟项目建设进程,做好保障服务,协调解决项目推进过程中的各类问题,确保项目顺利推进。
督查服务+专题协调
解决沿线施工用地问题

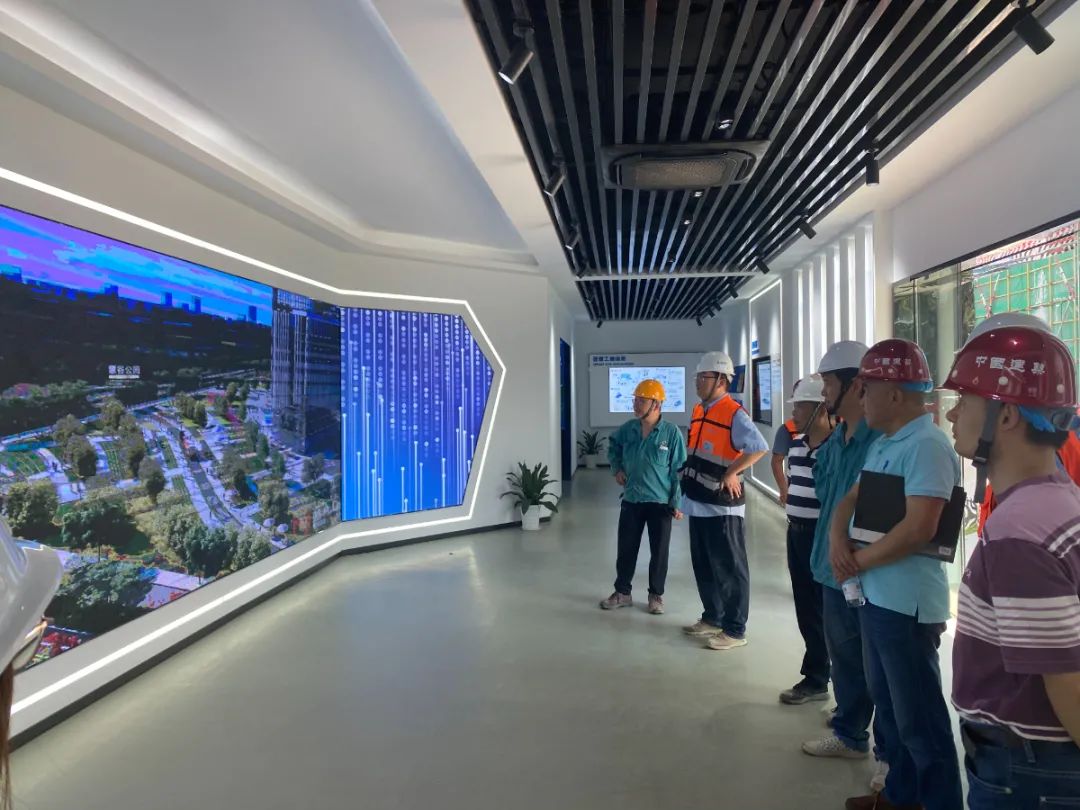

在项目电力专线建设过程中,急需协调沿线道路两侧用地等十余个难题,涉及十多家单位。市大城北办实地踏勘项目进度,掌握第一手资料,通过上门与各涉及单位深入座谈,逐项协调解决电力专线推进问题,落实责任及明确建设时序,确保浙江云项目工作有序进行。

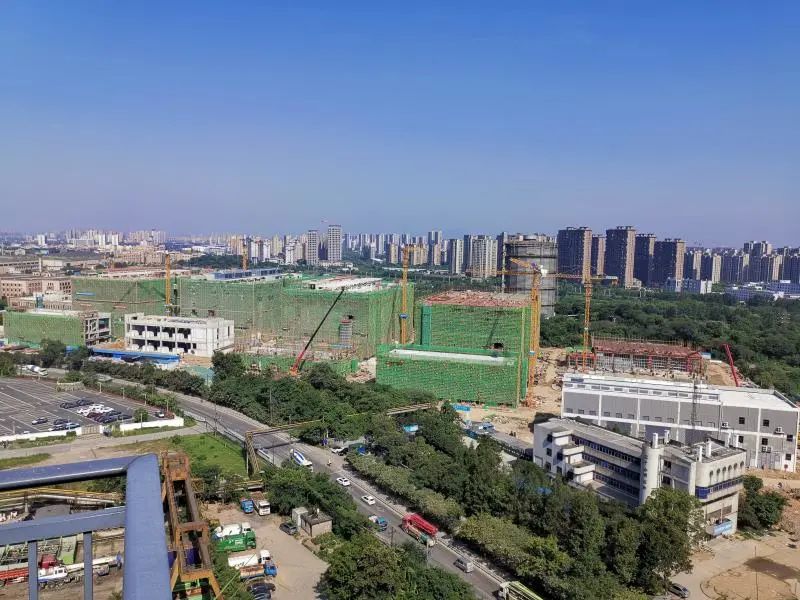

目前浙江云主体工程快速推进,三栋数据机房已全面进入机电设备安装阶段,其中年底前交付的B栋机房设备安装已完成80%,预计9月中旬交付第三方测试。另外两栋数据机房年底前完成土建施工。
团结协作+专业克难
解决项目多部门协调难点
为了确保部分设备在预定时间内上线,需要加快电力专线施工。目前两条110KV电力外线中,B线康桥变—浙江云2.8公里电缆已全线贯通,7月13日通电调试完成。而A线皋亭变—浙江云9公里推进困难。对此,市大城北办和建设单位杭钢集团通力合作,从去年10月开始,抽调20名同志连续攻坚8个月,在多个部门、属地政府及做地主体的帮助指导下,A线建设工作取得重大进展,部分工作段正在加快土建施工,为年底前B栋机房投运提供服务保障。
发挥优势+提速增效
解决项目审批进度问题
当前,大城北地区重点市政项目陆续开工,存在着项目多、土地纠纷多、施工难度大等实际情况,市大城北办充分发挥统筹协调优势,一方面用足用好工程建设项目审批制度改革成果,实现重大项目用气用水报装、施工许可审批等提速;另一方面发挥技术支撑作用,多次协同有关部门做好文物保护评估、施工交叉协调、土地资金平衡等难题,精准推动重大项目前期服务。
