近日,市建委(电办)会同国网杭州供电公司组织召开2022年全市电网建设第一次工作例会,市级相关职能部门、各区县(市)政府及相关市级建设主体参加会议。会议全面回顾了2021年杭州市电网建设成果,并部署2022年电网建设主要任务。
会议强调,2022年是亚运举办之年,围绕亚运供电保障任务和白鹤滩至浙江特高压直流工程等重大电网项目建设,各单位要提高站位、统一思想、全力以赴、凝聚力量,为亚运会的顺利召开提供安全、可靠的电力保障,为奋力打造“重要窗口”建设世界一流电网。
从2021年开始,保障亚运会场馆电力供应的各项基建工程就已经陆续投产,110千伏丰北变、林场变、毛演变均比预期计划提前投产。2022年110千伏师大等亚运保障电网项目也将在迎峰度夏前全部建成投产,为亚运会的顺利召开提供强劲电力“引擎”。近期,市建委协调推进亚运村110千伏、220千伏高压架空线“上改下”,保障“上改下”工作按照既定时间节点完成并拆除铁塔。

白鹤滩水电站
根据杭州市建委正式下发的《2022年度杭州电网设施建设计划》,今年计划重点推进135项电网工程的建设,将全速推进白鹤滩-浙江特高压直流及送出、500千伏建德输变电等重大工程,预计开工220千伏新益输变电工程等42项,投产220千伏沙南输变电工程等24项。
届时,杭州电网总容量规模将突破9300万千伏安,南北互济、东西互联的“四源三环”电网布局进一步完善,围绕“碳达峰、碳中和”目标,聚焦新能源、清洁外来电能源减排要素,助推能源供给低碳化发展。

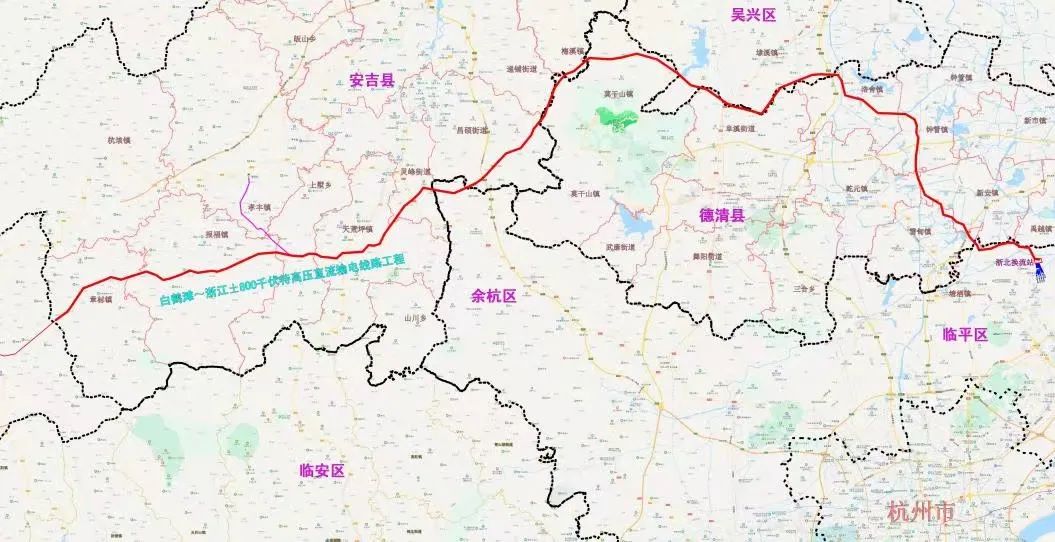

白鹤滩-浙江特高压直流工程省内路径
白鹤滩-浙江特高压直流工程是国家“西电东送”战略部署的重点工程,外来电入浙能源大动脉,也是全球规模最大、技术最先进的电力基建工程之一。项目建成后每年将为浙江带来236亿万千瓦时的清洁能源,每年减少燃煤约1057万吨,减少排放二氧化碳1919万吨,为杭州带来接近全市负荷40%的绿电比例及超过50%的能源清洁化率。对促进四川水电消纳,保障浙江能源供给,优化能源结构,提升能源清洁化水平,助力实现双碳目标具有重要意义。

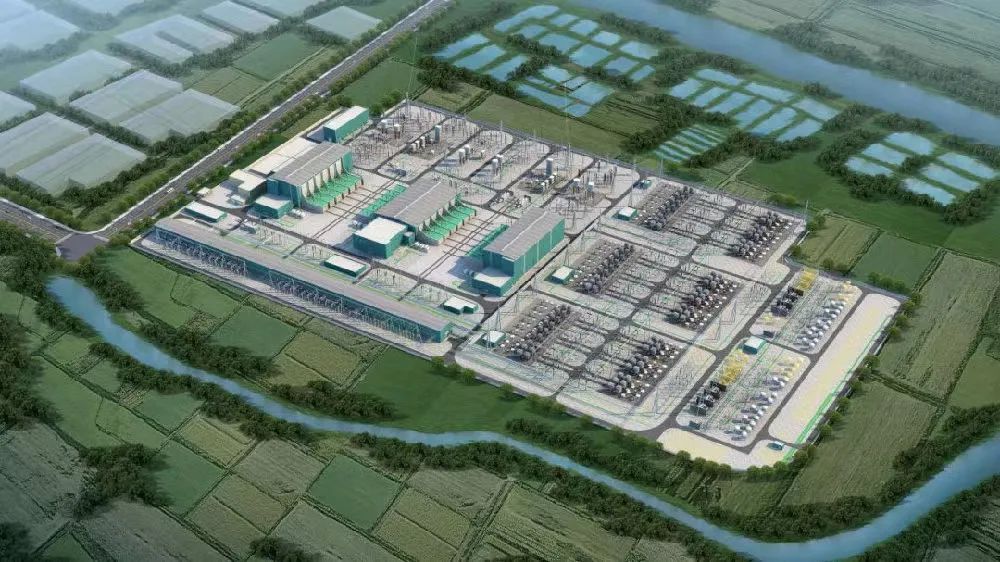

白鹤滩-浙江特高压直流工程浙北换流站
浙北换流站位于浙江省杭州市临平区内,征地面积393亩,建筑面积3.2万平方米,换流容量800万千瓦,500千伏规划出线10回。目前已取得省自然资源厅先行用地批复,该项目计划2022年11月全线贯通、低端先行投产,2023年5月全面投产。
2022年市建委将继续推进变电站“入公建”建设,即将常规单独占用土地的变电站与其他公共建筑(含工业建筑)、公共设施等纳入同一规划地块,进行联合建设,成为附建式变电站,从而推动变电站建设与城市环境协调发展,提升新时代城市治理水平,满足人民群众对美好生活的需要。
接下来,杭州市电网建设将围绕《杭州市电网发展“十四五”规划》,以打造“数智杭州·宜居天堂”“建设世界一流电网”为总体目标,统筹推进安全高效、互动开放、清洁低碳、活力智慧多元融合高弹性电网建设。
